Một hệ thống HVAC khách sạn resort không thể được nghiệm thu chỉ vì máy lạnh đã chạy. Trước khi đưa phòng vào khai thác, chủ đầu tư cần xác nhận điều kiện tiện nghi, độ ẩm, độ ồn, thông gió, điều khiển và khả năng bảo trì. CEO Đoàn Văn Hoàng – HRT chia sẻ 7 điểm kiểm soát quan trọng để hạn chế sự cố và bảo vệ hiệu quả vận hành.
HVAC khách sạn resort: 7 điểm kiểm soát trước khi đón khách

Một khách sạn có thể hoàn thiện nội thất sang trọng, chuẩn bị đầy đủ nhân sự và sẵn sàng đón khách. Nhưng chỉ cần điều hòa trong phòng hoạt động không ổn định, nước ngưng rò xuống trần hoặc tiếng quạt làm khách mất ngủ, trải nghiệm lưu trú sẽ bị ảnh hưởng.
Trong nhiều dự án, việc lắp đặt hoàn tất thường được xem là dấu mốc quan trọng. Tuy nhiên, với tôi, lắp đặt xong chưa đồng nghĩa hệ thống đã sẵn sàng đưa vào kinh doanh.
HVAC khách sạn resort phải được kiểm chứng bằng điều kiện vận hành thực tế, không chỉ bằng việc chạy thử từng máy.
Tôi đặt ra ba câu hỏi trước khi bàn giao:
- Khách lưu trú có được phục vụ trong môi trường tiện nghi theo yêu cầu dự án không?
- Đội vận hành có đủ khả năng kiểm soát hệ thống khi công suất khai thác thay đổi không?
- Chủ đầu tư có bằng chứng kỹ thuật để xác nhận hệ thống đáp ứng yêu cầu đã thống nhất không?
Theo góc nhìn của tôi, chất lượng HVAC phải được chứng minh trước khi khách hàng là người đầu tiên phát hiện ra vấn đề.

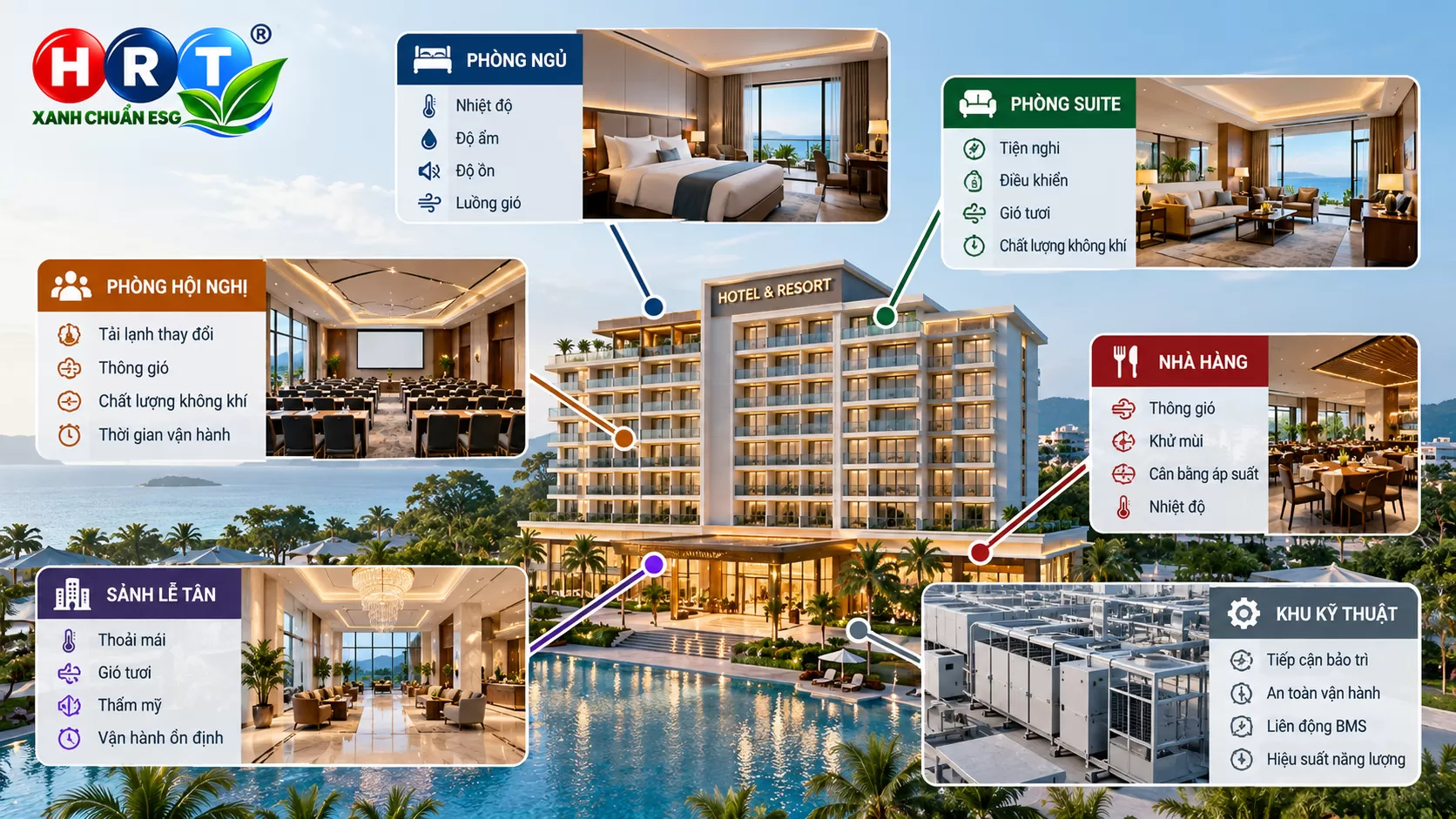

Dưới đây là 7 điểm kiểm soát tôi đề nghị chủ đầu tư, ban quản lý khách sạn và nhà thầu HVAC thống nhất trước khi đưa công trình vào khai thác.
Điểm kiểm soát 1: Xác định tiêu chí bàn giao HVAC theo từng nhóm phòng

Không dùng một điều kiện nghiệm thu cho mọi không gian
Phòng ngủ, phòng suite, khu hội nghị, nhà hàng và sảnh khách sạn có cách sử dụng hoàn toàn khác nhau.
Một phòng nghỉ cần duy trì sự yên tĩnh trong khi khách ngủ. Phòng hội nghị phải đáp ứng sự thay đổi nhanh về số người. Khu nhà hàng cần quan tâm đến khả năng thông gió và ảnh hưởng từ hoạt động phục vụ.
Nếu tất cả chỉ sử dụng chung một tiêu chí “điều hòa hoạt động bình thường”, việc nghiệm thu sẽ thiếu cơ sở thực tế.
Tôi đề nghị lập danh mục nghiệm thu theo nhóm không gian, trong đó xác định:
- Điều kiện nhiệt độ và độ ẩm thiết kế.
- Yêu cầu gió tươi và chất lượng không khí.
- Giới hạn độ ồn áp dụng.
- Thời gian và chế độ vận hành.
- Khả năng điều khiển độc lập.
- Yêu cầu liên động với hệ thống quản lý tòa nhà.
- Điều kiện tiếp cận bảo trì.
Các trị số cụ thể phải căn cứ vào hồ sơ thiết kế được phê duyệt, tiêu chuẩn áp dụng, yêu cầu thương hiệu khách sạn và hợp đồng dự án.
Không nên tự đặt ra một ngưỡng nhiệt độ hoặc độ ẩm duy nhất rồi sử dụng cho mọi công trình.
Chốt yêu cầu từ phía người sẽ trực tiếp vận hành
Đội thiết kế có thể hiểu hệ thống kỹ thuật, nhưng bộ phận vận hành khách sạn lại hiểu rõ cách phòng được khai thác.
Vì vậy, khi lập tiêu chí bàn giao, cần có sự phối hợp giữa bộ phận kỹ thuật, vận hành, buồng phòng và đại diện chủ đầu tư.
Một ví dụ thực tế:
Nếu nhân viên buồng phòng cần vệ sinh phòng trong thời gian ngắn giữa hai lượt khách, hệ thống phải có chế độ vận hành và khả năng phục hồi điều kiện tiện nghi phù hợp với kế hoạch khai thác.
Nếu khách được phép tự điều chỉnh nhiệt độ, cần xác định giới hạn điều khiển và cách hệ thống phản ứng khi khách thay đổi cài đặt.
Hành động cần chốt: Ban hành bảng tiêu chí nghiệm thu theo từng nhóm phòng trước khi tiến hành chạy thử tổng thể.
Điểm kiểm soát 2: Kiểm tra phòng mẫu bằng tình huống sử dụng thực tế

Đừng chỉ đo nhiệt độ tại thời điểm bật máy
Tôi muốn đội kỹ thuật kiểm tra một phòng mẫu dưới nhiều trạng thái vận hành có ý nghĩa.
Ví dụ:
- Phòng đang trống và chuẩn bị đón khách.
- Phòng có khách sử dụng trong thời gian dài.
- Điều hòa hoạt động ở chế độ ban đêm.
- Cửa phòng hoặc cửa ban công được mở rồi đóng lại.
- Hệ thống chuyển giữa các mức tải khác nhau.
Mỗi tình huống cần được ghi nhận cùng điều kiện thử nghiệm để có thể đánh giá đúng.
Đối với phòng ngủ, cần kiểm tra vị trí miệng gió cấp, hướng thổi, tốc độ quạt và ảnh hưởng đến khu vực giường.
Không nên để đến khi hoàn thiện toàn bộ nội thất mới phát hiện luồng gió lạnh thổi trực tiếp vào vị trí nằm ngủ.
Kiểm tra cả những yếu tố khách không nhìn thấy
Một phòng đạt nhiệt độ cài đặt chưa chắc mang lại trải nghiệm tốt.
Khách có thể vẫn cảm thấy khó chịu nếu độ ẩm cao, luồng gió không phù hợp hoặc xuất hiện tiếng rung truyền qua trần.
Với phòng mẫu, tôi đề nghị đo và ghi nhận:
Nhiệt độ: Kiểm tra trong thời gian đủ đại diện, tại các vị trí phù hợp với vùng sử dụng.
Độ ẩm: Theo dõi sự ổn định trong các trạng thái vận hành, đặc biệt khi tải lạnh giảm.
Tiếng ồn: Đo theo phương pháp và điều kiện đã thống nhất, không chỉ đánh giá bằng cảm nhận.
Điều khiển: Kiểm tra tốc độ phản hồi, giới hạn cài đặt, tình trạng báo lỗi và khả năng khôi phục.
Đây là các thông số cần được đưa vào biên bản thử nghiệm phòng mẫu trước khi triển khai nghiệm thu hàng loạt.
Hành động cần chốt: Chỉ phê duyệt cấu hình lắp đặt đại trà sau khi phòng mẫu đáp ứng các tiêu chí kỹ thuật và tiện nghi đã thống nhất.

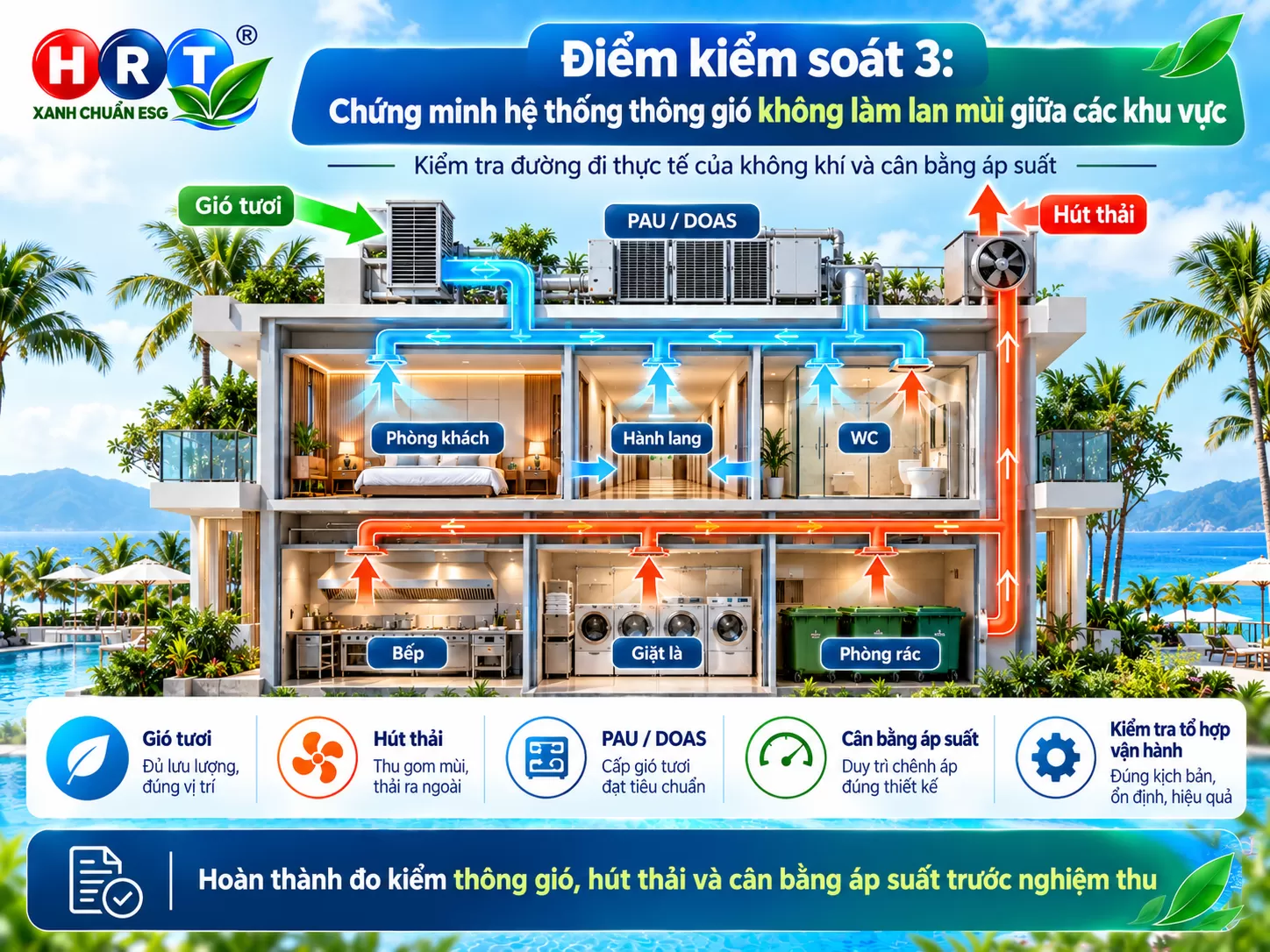

Điểm kiểm soát 3: Chứng minh hệ thống thông gió không làm lan mùi giữa các khu vực

Kiểm tra đường đi thực tế của không khí
Một vấn đề thường bị xem nhẹ là không khí không chỉ đi theo đường ống được thể hiện trên bản vẽ.
Không khí còn có thể dịch chuyển qua khe cửa, trục kỹ thuật, hành lang và những vị trí có chênh lệch áp suất.
Điều này đặc biệt cần được kiểm soát tại khách sạn có nhiều khu vực phụ trợ như phòng vệ sinh, bếp, giặt là và phòng rác.
Khi một hệ thống hút thải hoạt động, nó có thể ảnh hưởng đến cân bằng áp suất của các không gian liên quan.
Nếu không kiểm tra liên động và nguồn gió bù, mùi có thể xuất hiện tại khu vực không mong muốn.
Chạy thử theo tổ hợp thiết bị, không kiểm tra từng quạt riêng lẻ
Một quạt hút vận hành đúng thông số riêng chưa bảo đảm toàn hệ thống đang cân bằng.
Tôi đề nghị kiểm tra khi các thiết bị liên quan đồng thời hoạt động:
- Quạt cấp gió tươi.
- Quạt hút vệ sinh và khu phụ trợ.
- Thiết bị xử lý gió tươi PAU hoặc DOAS.
- Hệ thống điều hòa phòng.
- Quạt hút bếp hoặc thiết bị tạo chênh áp liên quan.
Phải xác nhận lưu lượng, hướng chuyển động của không khí và chênh áp tại các khu vực theo yêu cầu thiết kế.
Đối với công trình chịu ảnh hưởng lớn của gió ngoài trời hoặc chênh lệch nhiệt độ, cần xem xét thêm những điều kiện có thể làm thay đổi dòng không khí.
Tôi cũng lưu ý rằng không thể lấy một giá trị CO₂ tốt để tự động kết luận toàn bộ yêu cầu thông gió và kiểm soát mùi đã đạt.
Hành động cần chốt: Hoàn thành đo kiểm thông gió, hút thải và cân bằng áp suất trong các chế độ vận hành có liên quan trước khi nghiệm thu.
Điểm kiểm soát 4: Kiểm soát độ ẩm ngay cả khi phòng chưa có khách

Phòng không sử dụng không có nghĩa là không có tải ẩm
Trong khách sạn và resort, không phải phòng nào cũng có khách liên tục.
Có những giai đoạn phòng trống trong nhiều ngày, nhất là tại resort hoạt động theo mùa.
Nếu chỉ quan tâm đến việc giảm điện năng khi phòng trống mà bỏ qua yêu cầu kiểm soát độ ẩm, chủ đầu tư có thể đối mặt với các vấn đề về chất lượng không khí và bảo quản nội thất.
Điều này càng đáng chú ý tại những công trình ven biển hoặc khu vực nóng ẩm.
Không khí bên ngoài vẫn có thể mang hơi ẩm vào phòng do thông gió, rò lọt không khí hoặc việc mở cửa trong quá trình sử dụng.
Vì vậy, chế độ tiết kiệm điện phải được thiết kế đồng thời với yêu cầu duy trì môi trường bên trong.
Thử nghiệm chế độ tải thấp thay vì chỉ chạy ở công suất lớn
Nhiều hệ thống có khả năng làm lạnh tốt khi tải cao nhưng gặp khó khăn trong việc kiểm soát độ ẩm khi tải giảm.
Đội kỹ thuật cần kiểm tra khả năng đáp ứng của hệ thống xử lý gió tươi, dàn lạnh, điều khiển nhiệt độ và các chức năng xử lý ẩm được thiết kế.
Tùy cấu hình công trình, cần xem xét các thiết bị như FCU, AHU, PAU, VRV/VRF hoặc hệ Chiller.
Đặc biệt, khi tối ưu lịch chạy để tiết kiệm điện, không nên tự ý tắt các chức năng cần thiết cho yêu cầu thông gió, độ ẩm hoặc bảo vệ công trình.
Nếu sử dụng chế độ vận hành theo trạng thái phòng, tiêu chí chuyển đổi phải được định nghĩa rõ.
Hành động cần chốt: Xác nhận chế độ vận hành phòng có khách và phòng trống đều đáp ứng yêu cầu môi trường đã thống nhất.

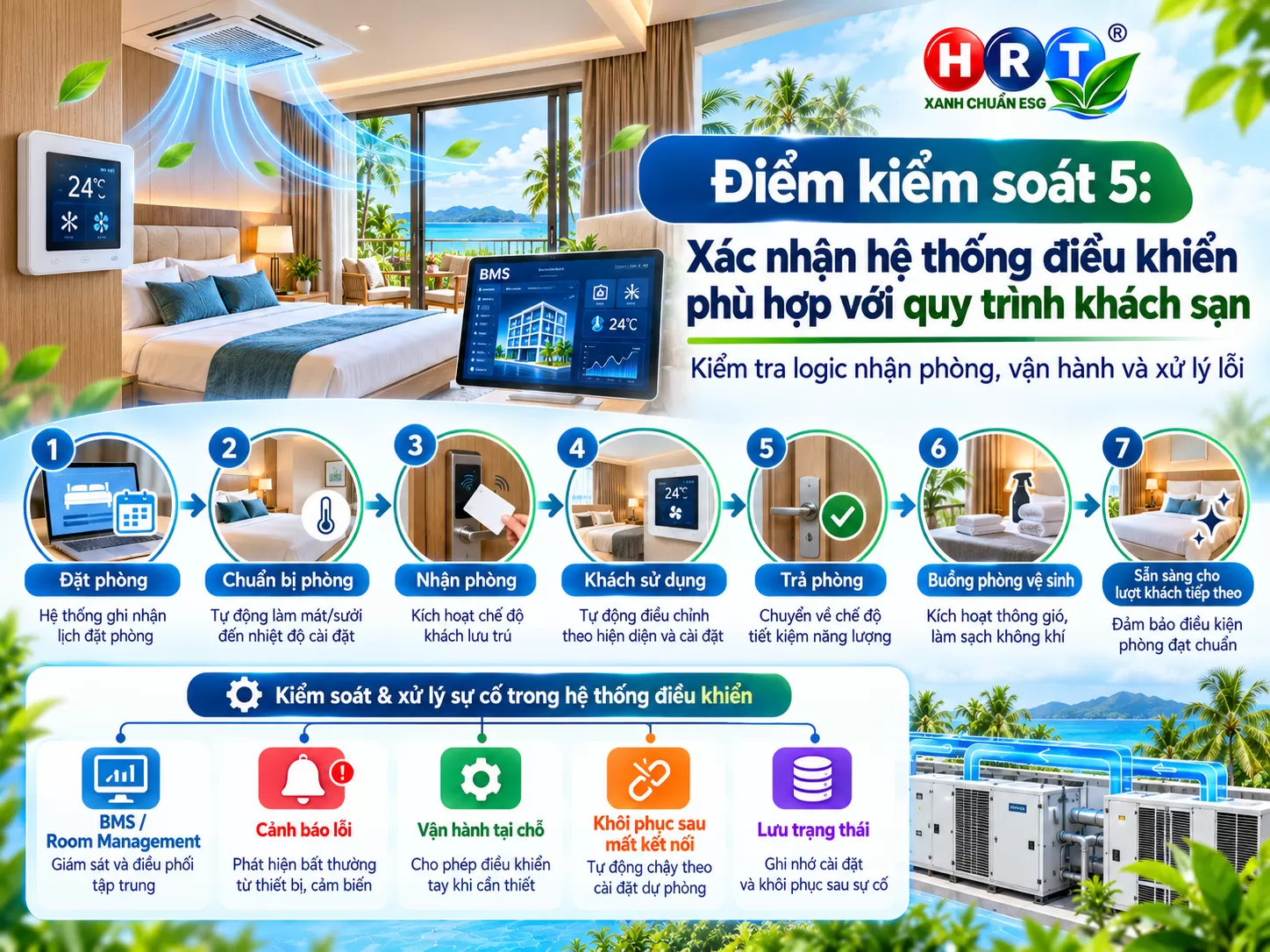

Điểm kiểm soát 5: Xác nhận hệ thống điều khiển phù hợp với quy trình khách sạn

Điều hòa cần phối hợp với việc nhận và trả phòng
Một khách sạn hiện đại có thể sử dụng hệ thống quản lý phòng, bộ điều khiển phòng, cảm biến hiện diện hoặc BMS để hỗ trợ vận hành.
Nhưng kết nối được thiết bị chưa đồng nghĩa hệ thống đã thực hiện đúng logic.
Tôi đề nghị mô phỏng một chu kỳ vận hành thực tế:
Khách đặt phòng → Phòng được chuẩn bị → Khách nhận phòng → Khách sử dụng → Khách trả phòng → Buồng phòng vệ sinh → Phòng sẵn sàng cho lượt khách tiếp theo.
Từng bước cần xác định trạng thái điều hòa dự kiến, giới hạn cài đặt, quyền điều khiển và các yêu cầu duy trì độ ẩm, thông gió.
Không nên mặc định mọi khách sạn đều có cùng một chiến lược điều khiển phòng trống.
Phải có kịch bản khi hệ thống điều khiển gặp lỗi
Đội vận hành cần biết chuyện gì xảy ra nếu mất kết nối giữa thiết bị HVAC và BMS hoặc hệ thống quản lý phòng.
Những nội dung tôi yêu cầu làm rõ gồm:
- Điều hòa có thể được vận hành tại chỗ khi cần thiết không?
- Trạng thái lỗi có được hiển thị và lưu lại không?
- Nhân viên kỹ thuật nhận được cảnh báo bằng cách nào?
- Việc mất kết nối có ảnh hưởng đến khả năng duy trì các điều kiện cần thiết không?
- Sau khi khôi phục nguồn điện hoặc truyền thông, hệ thống trở về trạng thái nào?
Các chức năng an toàn, bảo vệ thiết bị và yêu cầu vận hành bắt buộc phải được ưu tiên theo hồ sơ thiết kế và hướng dẫn nhà sản xuất.
Hành động cần chốt: Kiểm tra hoàn chỉnh các kịch bản điều khiển và xử lý lỗi trước khi đội khách sạn tiếp nhận vận hành.

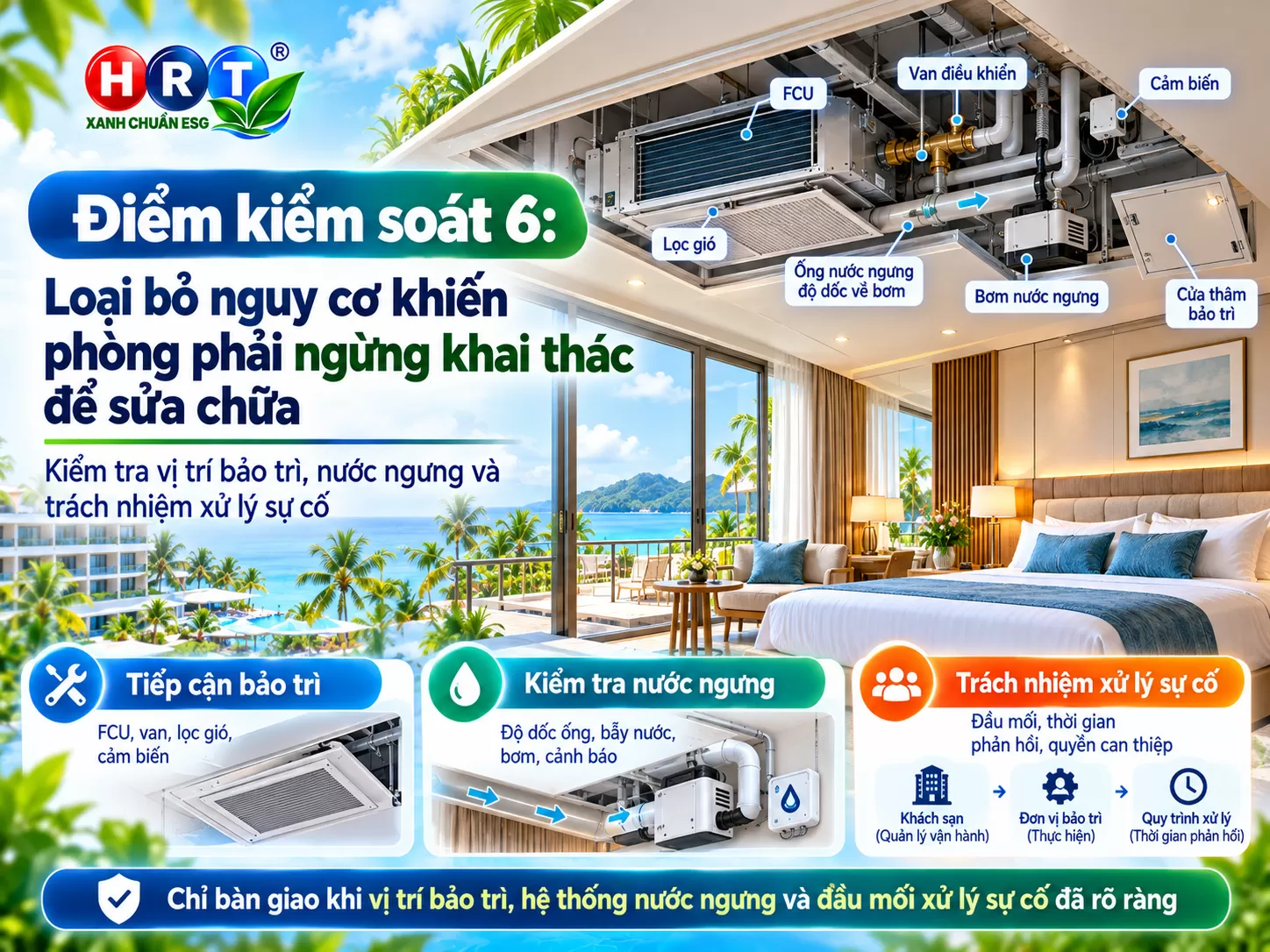

Điểm kiểm soát 6: Loại bỏ nguy cơ khiến phòng phải ngừng khai thác để sửa chữa

Một vị trí bảo trì sai có thể tạo ra chi phí lớn
Trong khách sạn đang kinh doanh, công việc sửa chữa không chỉ phát sinh chi phí vật tư và nhân công.
Nó có thể khiến phòng phải tạm ngừng sử dụng, ảnh hưởng đến lịch bán phòng hoặc gây bất tiện cho khách đang lưu trú.
Vì vậy, tôi xem khả năng bảo trì là một tiêu chí cần nghiệm thu chứ không chỉ là vấn đề sau bàn giao.
Các thiết bị như FCU, van, bơm nước ngưng, lọc gió, cảm biến hoặc cơ cấu điều khiển cần có phương án tiếp cận phù hợp.
Nếu muốn vệ sinh thiết bị phải tháo dỡ diện tích lớn của trần trang trí, chủ đầu tư cần nhận diện vấn đề trước khi hoàn thiện và đưa công trình vào khai thác.
Kiểm tra nước ngưng như một hạng mục bảo vệ tài sản
Một sự cố thoát nước ngưng có thể gây ố trần, hư hỏng hoàn thiện hoặc ảnh hưởng đến đồ nội thất.
Tôi đề nghị đội kỹ thuật thực hiện kiểm tra theo phạm vi thiết kế và hướng dẫn thiết bị:
- Độ dốc và khả năng thoát nước của đường ống.
- Sự phù hợp của bẫy nước, nếu cấu hình yêu cầu.
- Khả năng vận hành của bơm nước ngưng.
- Chức năng cảnh báo và bảo vệ khi thoát nước bất thường.
- Tình trạng bảo ôn, nguy cơ ngưng tụ bên ngoài ống.
- Khả năng kiểm tra, vệ sinh và xử lý sự cố sau bàn giao.
Việc thử nghiệm phải được thực hiện an toàn, không tạo nguy cơ làm hư hỏng khu vực đã hoàn thiện.
Phân chia trách nhiệm khi xảy ra sự cố
Nếu phát hiện nước rò trên trần phòng khách, ai phải có mặt đầu tiên?
Đội vận hành khách sạn hay nhà thầu bảo hành?
Ai được quyền mở trần, cô lập thiết bị, kiểm tra bơm nước ngưng hoặc yêu cầu ngừng sử dụng phòng?
Những câu hỏi này phải được thống nhất trong quy trình xử lý sự cố, kèm đầu mối liên lạc và thời gian phản hồi theo hợp đồng.
Hành động cần chốt: Chỉ chấp thuận bàn giao khi các vị trí bảo trì quan trọng, hệ thống nước ngưng và trách nhiệm xử lý sự cố đã được kiểm tra rõ ràng.

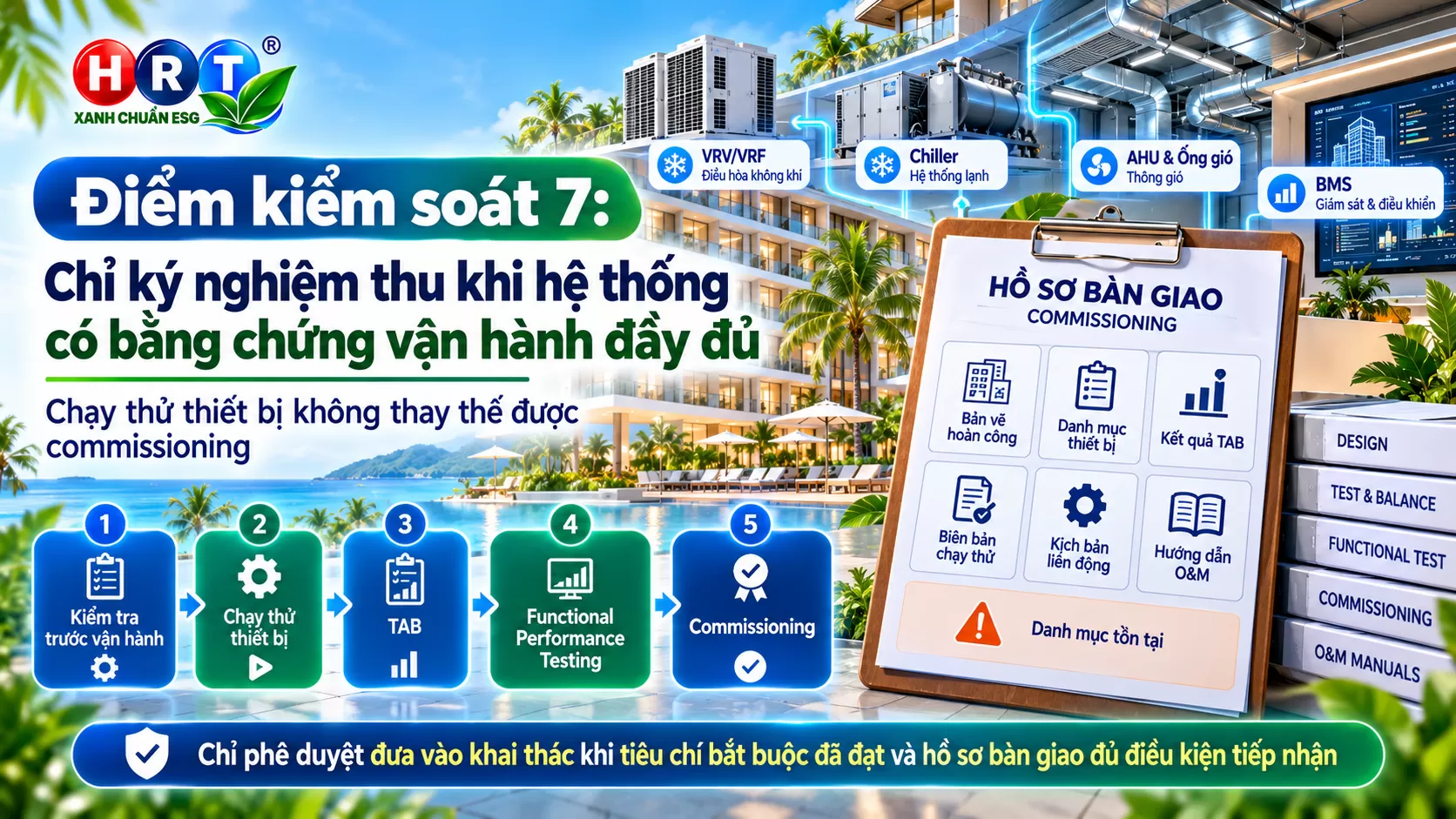

Điểm kiểm soát 7: Chỉ ký nghiệm thu khi hệ thống có bằng chứng vận hành đầy đủ

Chạy thử thiết bị không thay thế được commissioning
Một máy Chiller hoạt động bình thường không có nghĩa toàn bộ hệ thống nước lạnh đã đạt yêu cầu.
Tương tự, một dàn VRV/VRF làm lạnh được không tự động chứng minh hệ thống điều khiển, thông gió và thoát nước ngưng của khu vực đã đạt.
Cần phân biệt các công việc:
Kiểm tra trước vận hành: Xác nhận lắp đặt, kết nối và điều kiện an toàn.
Chạy thử thiết bị: Xác nhận chức năng và các thông số hoạt động theo hướng dẫn nhà sản xuất.
TAB: Đo, điều chỉnh và cân bằng hệ thống gió, hệ thống nước theo phạm vi thiết kế.
Functional Performance Testing: Kiểm tra chức năng, trình tự điều khiển và các trạng thái vận hành có liên quan.
Commissioning: Quá trình xác minh và lập hồ sơ chứng minh hệ thống đáp ứng các yêu cầu của chủ đầu tư.
Theo hướng dẫn commissioning của ASHRAE, công việc xác minh không chỉ giới hạn ở chạy thử mà còn liên quan đến yêu cầu chủ đầu tư, hồ sơ vận hành và đào tạo đội ngũ tiếp nhận.
Hồ sơ phải giúp kỹ thuật khách sạn kiểm tra lại được kết quả
Tôi đề nghị bộ hồ sơ bàn giao thể hiện tối thiểu:
- Bản vẽ hoàn công: Phù hợp hiện trạng thiết bị, tuyến ống và các vị trí bảo trì.
- Danh mục thiết bị: Model, mã nhận diện, vị trí và hệ thống liên quan.
- Kết quả TAB: Lưu lượng, chênh áp và kết quả điều chỉnh theo phạm vi.
- Biên bản chạy thử: Điều kiện đo, thông số và kết quả xác nhận.
- Kịch bản liên động: Trình tự điều khiển, cảnh báo, bảo vệ và chuyển đổi chế độ.
- Hướng dẫn vận hành – bảo trì: Lịch kiểm tra, phương án xử lý lỗi và thông tin hỗ trợ.
- Danh mục tồn tại: Những vấn đề chưa hoàn thành, mức độ ảnh hưởng, người chịu trách nhiệm và thời hạn khắc phục.
Tôi không muốn hồ sơ chỉ được lưu để hoàn tất thủ tục nghiệm thu.
Một kỹ thuật viên mới vào làm sau sáu tháng phải có khả năng sử dụng bộ hồ sơ đó để tìm đúng thiết bị, truy xuất lỗi và thực hiện công việc cần thiết.
Hành động cần chốt: Chỉ phê duyệt đưa khu vực vào khai thác khi các tiêu chí bắt buộc đã đạt, tồn tại ảnh hưởng đến an toàn hoặc điều kiện phục vụ khách đã được xử lý và hồ sơ bàn giao đủ điều kiện tiếp nhận.
Sau bàn giao, khách sạn cần theo dõi hiệu quả HVAC bằng những chỉ số nào?
Chuyển từ bảo trì phản ứng sang vận hành có dữ liệu
Đối với tôi, nghiệm thu là một mốc quan trọng, nhưng chất lượng HVAC phải tiếp tục được kiểm chứng trong quá trình khai thác.
HRT đề xuất chủ đầu tư lựa chọn những chỉ số thực sự giúp đội vận hành phát hiện vấn đề và ra quyết định.
Ví dụ:
| Nhóm theo dõi | Chỉ số cần xem xét |
|---|---|
| Tiện nghi phòng | Số phản ánh liên quan đến nhiệt độ, độ ồn, độ ẩm |
| Khả năng phục vụ | Thời gian xử lý sự cố HVAC |
| Độ tin cậy | Số lần lỗi lặp lại, số phòng phải tạm ngừng khai thác |
| Hiệu suất thiết bị | Trạng thái tải, công suất điện, cảnh báo vận hành |
| Năng lượng | kWh của hệ thống HVAC theo phạm vi đo |
| Bảo trì | Tỷ lệ công việc định kỳ hoàn thành và tồn tại quá hạn |
Các KPI cần có định nghĩa thống nhất. Ví dụ, có thể đánh giá số phản ánh trên 1.000 đêm phòng có khách thay vì chỉ so sánh số lượng phản ánh tuyệt đối giữa các tháng có công suất phòng khác nhau.
Không kết luận tiết kiệm điện chỉ từ một hóa đơn
Điện năng HVAC phụ thuộc vào thời tiết, số phòng có khách, thời gian hoạt động của các tiện ích và lịch tổ chức sự kiện.
Nếu lượng khách giảm mạnh, điện năng toàn khách sạn giảm chưa chắc phản ánh hiệu suất kỹ thuật được cải thiện.
Vì vậy, khi đánh giá một giải pháp điều khiển hoặc tối ưu HVAC, cần thiết lập đường cơ sở và lựa chọn phương pháp so sánh phù hợp.
Chỉ số kWh trên đêm phòng có khách có thể hữu ích cho quản trị, nhưng không nên sử dụng đơn độc để kết luận hiệu quả kỹ thuật nếu chưa xem xét ảnh hưởng của thời tiết, công năng và các tải năng lượng khác.
Mục tiêu của HRT là giúp chủ đầu tư nhìn thấy cả chất lượng phục vụ và hiệu quả năng lượng qua dữ liệu có thể kiểm tra.
Kế hoạch 30 ngày trước khi đưa HVAC khách sạn vào khai thác
Một lịch triển khai để giảm công việc dồn vào ngày cuối
Tùy quy mô và tiến độ dự án, tôi đề nghị chủ đầu tư xem xét tổ chức những mốc kiểm soát dưới đây. Đây là lịch tham khảo để quản trị công việc, không thay thế kế hoạch commissioning được phê duyệt.
| Thời điểm | Việc cần hoàn thành |
|---|---|
| Trước 30 ngày | Chốt danh mục phòng, tiêu chí nghiệm thu và trách nhiệm các bên |
| Trước 21 ngày | Hoàn thiện kiểm tra phòng mẫu, rà soát các điểm xung đột kỹ thuật |
| Trước 14 ngày | Thực hiện TAB, kiểm tra thiết bị và thử nghiệm liên động theo kế hoạch |
| Trước 7 ngày | Đánh giá các tồn tại, thử lại hạng mục khắc phục và chuẩn bị bàn giao |
| Trước ngày đón khách | Xác nhận các điều kiện bắt buộc đã đạt, bàn giao hướng dẫn xử lý sự cố |
| Sau 30 ngày vận hành | Tổng hợp dữ liệu, phản ánh thực tế và kế hoạch tối ưu tiếp theo |
Những thử nghiệm đòi hỏi điều kiện thời tiết hoặc tải vận hành chưa xuất hiện tại thời điểm bàn giao cần được lập kế hoạch bổ sung rõ ràng theo thỏa thuận dự án.
Không được xem việc chưa thử nghiệm là tương đương với kết quả đã đạt.
Cơ chế quyết định khi tiến độ kinh doanh và kỹ thuật xung đột
Trước ngày khai trương, áp lực tiến độ thường rất lớn.
Tuy nhiên, cần phân biệt tồn tại có thể hoàn thiện sau với những vấn đề ảnh hưởng đến an toàn, khả năng phục vụ hoặc các điều kiện nghiệm thu bắt buộc.
Tôi đề nghị chia các tồn tại thành:
Nhóm phải khắc phục trước khi khai thác: Các lỗi ảnh hưởng đến điều kiện bắt buộc, an toàn hoặc khả năng phục vụ theo phạm vi đã thống nhất.
Nhóm được phép hoàn thiện theo kế hoạch: Những tồn tại không cản trở việc khai thác, được chủ đầu tư chấp thuận phù hợp với yêu cầu hợp đồng và quy định áp dụng.
Nhóm cần theo dõi thêm: Các chỉ tiêu phải đánh giá trong điều kiện tải hoặc thời tiết phù hợp ở giai đoạn vận hành.
Quyết định đưa khu vực vào sử dụng phải do các bên có thẩm quyền xác nhận trên cơ sở hồ sơ, không phải chỉ bằng cam kết miệng.
Góc nhìn CEO Đoàn Văn Hoàng: Chất lượng HVAC phải được chứng minh bằng khả năng phục vụ khách
Sau hơn 20 năm gắn bó với lĩnh vực Nhiệt – Lạnh – HVAC, tôi nhận thấy một dự án chỉ có thể được đánh giá đúng khi xem xét cả chất lượng lắp đặt lẫn khả năng sử dụng lâu dài.
Đối với khách sạn và resort, điều đó càng quan trọng vì HVAC có liên quan trực tiếp đến hoạt động kinh doanh mỗi ngày.
Hiểu Đúng – Xác định yêu cầu vận hành trước khi nghiệm thu
Tôi muốn các tiêu chí nghiệm thu xuất phát từ yêu cầu thực tế của công trình, không chỉ từ thông số catalogue.
Một phòng nghỉ, khu hội nghị hay nhà hàng có những nhu cầu khác nhau.
Phải hiểu những yêu cầu đó trước khi xác định cách kiểm tra.
Rõ Ràng – Mỗi kết quả đều phải có căn cứ
Một hệ thống đạt yêu cầu phải có dữ liệu hoặc bằng chứng kiểm tra phù hợp.
Một hạng mục chưa hoàn thành phải được ghi nhận.
Một lỗi còn tồn tại phải có người chịu trách nhiệm và mốc xử lý.
Tôi không muốn kết thúc buổi nghiệm thu chỉ bằng những nhận xét như “máy chạy ổn”, “gió khá mạnh” hoặc “phòng đã mát”.
Tận Tâm – Bàn giao theo nhu cầu của người tiếp nhận
Với HRT, công việc không dừng ở việc ký biên bản.
Chúng tôi đề cao việc hướng dẫn đội vận hành hiểu cách kiểm soát thiết bị, nhận biết cảnh báo và phối hợp xử lý khi có sự cố.
Một hệ thống HVAC tốt không nên trở thành gánh nặng kỹ thuật cho khách sạn sau khi nhà thầu rời công trình.
Tôi cho rằng trách nhiệm của nhà thầu HVAC là đưa công trình đến trạng thái có thể vận hành ổn định, kiểm soát được rủi ro và có căn cứ để đánh giá chất lượng.
Đó cũng là tinh thần HRT theo đuổi:
Hiểu Đúng – Rõ Ràng – Tận Tâm.
Câu hỏi thường gặp về nghiệm thu HVAC khách sạn resort
Có cần nghiệm thu tất cả phòng nghỉ theo cùng một cách không?
Cần xác định rõ phạm vi kiểm tra cho từng phòng và nhóm phòng theo hồ sơ dự án. Có thể áp dụng phương án kiểm tra theo mẫu cho một số thử nghiệm khi phù hợp và được chấp thuận, nhưng không được bỏ qua những hạng mục bắt buộc phải kiểm tra riêng tại từng phòng.
Nhiệt độ phòng đạt yêu cầu đã đủ để nghiệm thu HVAC chưa?
Chưa đủ. Tùy phạm vi dự án, cần xác minh thêm độ ẩm, thông gió, độ ồn, điều khiển, thoát nước ngưng và các chức năng liên quan.
Khách sạn đã hoạt động có thể thực hiện commissioning không?
Có. Với công trình hiện hữu, có thể áp dụng phương pháp đánh giá và commissioning phù hợp để xác định các vấn đề vận hành, kiểm tra hiệu quả sau cải tạo và xây dựng biện pháp cải thiện.
Kế hoạch phải tính đến việc duy trì hoạt động kinh doanh, bảo vệ khách lưu trú và hạn chế gián đoạn.
Nên ưu tiên cải tạo điều hòa hay nâng cấp BMS?
Không có một đáp án chung.
Nếu thiết bị không còn đáp ứng tải hoặc tồn tại hư hỏng kỹ thuật, cần đánh giá việc sửa chữa hoặc thay thế.
Nếu thiết bị vẫn có khả năng đáp ứng nhưng vận hành không hiệu quả do logic điều khiển, lịch chạy hoặc phối hợp hệ thống, tối ưu điều khiển có thể là hướng cần nghiên cứu trước.
Quyết định phải dựa vào khảo sát, dữ liệu vận hành và chi phí vòng đời.
HRT đồng hành cùng chủ đầu tư trong kiểm soát chất lượng HVAC khách sạn resort
Khách sạn và resort cần hệ thống HVAC vừa đáp ứng nhu cầu sử dụng, vừa có khả năng bảo trì và vận hành lâu dài.
HRT cung cấp các giải pháp và dịch vụ kỹ thuật HVAC theo phạm vi dự án, bao gồm khảo sát, tư vấn thiết kế, cung cấp thiết bị, thi công lắp đặt, chạy thử, bảo trì và cải tạo.
Những hệ thống có thể được xem xét gồm:
- Điều hòa trung tâm VRV/VRF.
- Hệ thống Water Chiller.
- Thiết bị xử lý không khí AHU, FCU, PAU.
- Thông gió, hút thải và xử lý gió tươi.
- Hệ thống điều khiển và tích hợp BMS.
- Cải tạo và tối ưu hiệu quả năng lượng HVAC.
Đối với từng dự án, HRT hướng đến việc làm rõ phạm vi công việc, yêu cầu kỹ thuật và tiêu chí xác nhận kết quả trước khi triển khai.
THÔNG TIN LIÊN HỆ HRT
CÔNG TY TNHH ĐIỀU HÒA THÔNG GIÓ HRT
- Website: https://hrt.com.vn
- Hotline: 0909.326.888
- Email: CEO@hrt.com.vn
- Địa chỉ: Số 9TT7, Đường Foresa 7A, KĐT Sinh Thái Tasco, Phường Xuân Phương, Hà Nội.
HRT – Hơi Thở Xanh Cho Mọi Công Trình.
Kết luận: Đừng để khách lưu trú trở thành người kiểm tra cuối cùng của hệ thống HVAC
Đối với khách sạn và resort, thời điểm lắp đặt xong thiết bị không phải là kết thúc của quá trình bảo đảm chất lượng.
Trước khi đưa phòng vào kinh doanh, chủ đầu tư cần xác minh bảy nhóm điều kiện quan trọng: tiêu chí sử dụng, kết quả phòng mẫu, luồng không khí, kiểm soát độ ẩm, trình tự điều khiển, khả năng bảo trì và bằng chứng commissioning.
Khi những yêu cầu này được kiểm soát bằng kế hoạch rõ ràng, doanh nghiệp có cơ sở tốt hơn để hạn chế sự cố, bảo vệ trải nghiệm lưu trú và quản lý chi phí vận hành.
Một dự án HVAC thành công không chỉ bàn giao hệ thống làm lạnh. Phải bàn giao được khả năng phục vụ, khả năng kiểm soát và trách nhiệm kỹ thuật.
